荆门运维分部:双河变电站500千伏梁双线扩建工程圆满收官

07-07 15:57


2023年7月6日22:25,国网湖北超高压公司荆门运维分部双河变电站500千伏梁双线调试送电成功,标志着宜城电厂至500千伏双河变电站输电线路正式联通。梁双线投运后将实现鄂西地区电网的合理布局,优化电网网架结构,有效缓解迎峰度夏期间电力供需平衡压力,为地区经济发展提供强有力的能源保障。

未雨绸缪,提前谋划

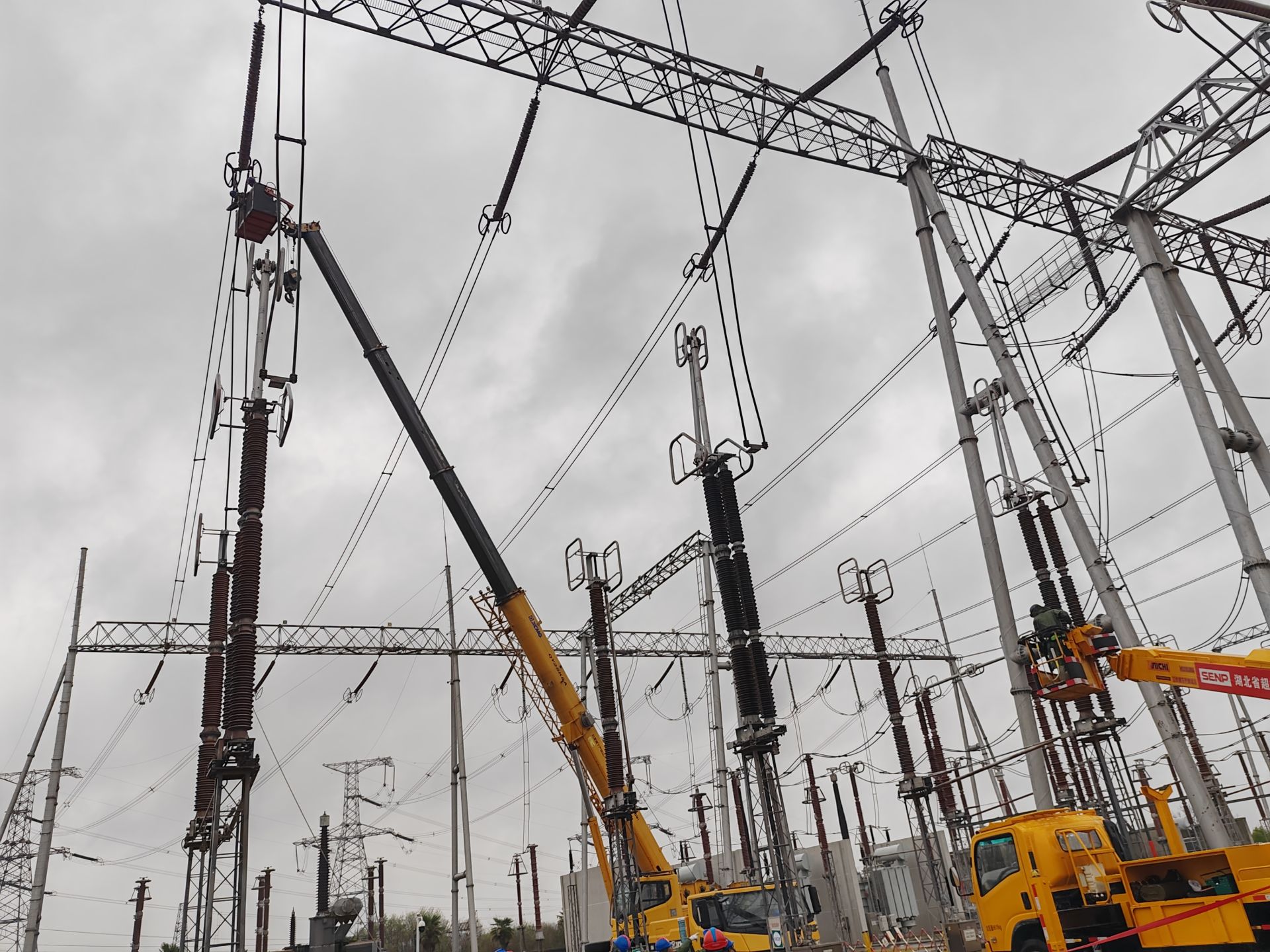

为确保扩建工程如期完成,提升工程质量管理和防范施工安全隐患,6月10日,距离扩建工程起动建设还有一周时间,双河变电站组织成立了扩建生产准备专项工作组,编制并印发了扩建工程工作方案,将各项工作责任到人,明确各项工作具体要求。

双河变电站积极筹备,提前谋划,确保施工期间驻守人员力量充足,组织全体运维人员对施工期间存在的危险因素和安全隐患进行分析讨论,做好预控措施,严防人身、电网和设备事故发生。

精益求精,强化执行

此次扩建工程作业风险高、时间跨度长、施工工艺复杂、现场安全质量管控难度大,且在此期间伴随着多条线路迎峰度夏保电和防汛排查等工作,身为党员的站长王满严格落实“党员身边无违章”的工作要求,积极发挥党员先锋模范作用,积极主动投身于标准化施工现场的管控和各项运维工作中。

在党员同志的带领下,双河站全体运维人员心往一处想、力往一处使,严格落实各项工作要求,不折不扣执行到位,确保安全管控工作沟通高效、责任清晰,保障了施工期间站内设备安全稳定运行。

质量把控,严格验收

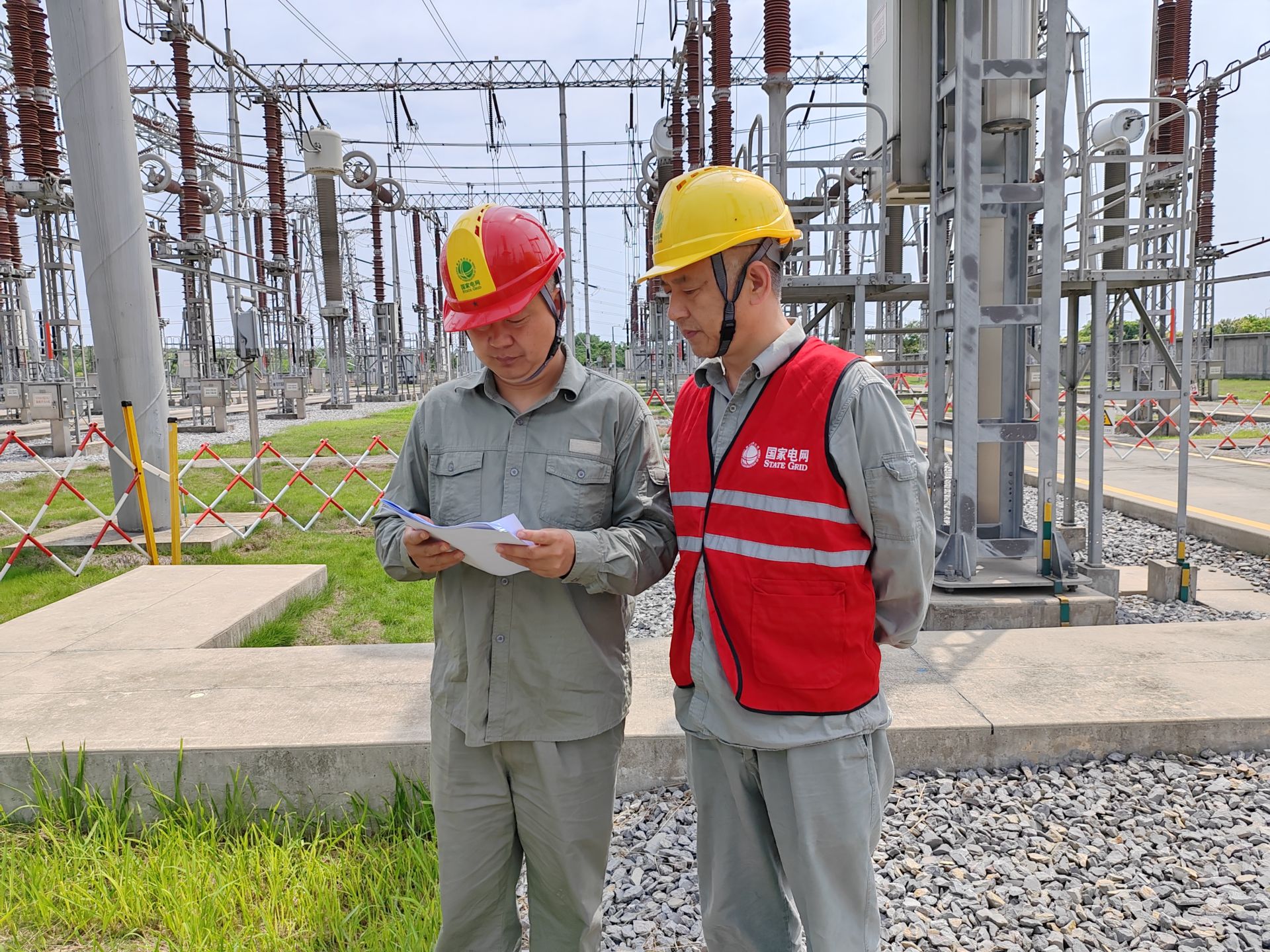

从扩建工程起动之时到完成之际,双河站技术监督团队严把全过程质量关,根据提前制定的验收作业指导卡逐项进行验收,对验收过程中发现的问题逐条记录,并积极与各工作负责人共同探讨整改方案,督促其按时间表按时完成整改。

双河站技术监督团队高度重视验收工作,建立了“痕迹化、标准化、常态化”的工作机制,充分展现了严谨细致、勇于担当的精神风貌,根治隐患,确保设备“零缺陷”投运。

夜以继日,精准调试

为保证梁双线调试送电顺利完成,双河站多次组织运维人员和保护专业人员通过线上和线下的方式召开讨论会,明确任务分工,落实责任到人,优化调试流程,切实提升效率,全力确保安全。

历时13小时,累计操作268项,调试送电小组成员严格按照倒闸操作标准化流程,填票后认真核对现场设备编号,操作前逐级审核、仔细交代,操作中唱票复诵、双重监护、录音录像,以高度的责任感和扎实的作风克服了天气炎热、长时操作等多重困难,以“零失误”的成绩圆满完成了此次调试送电任务。

随着500千伏梁双线顺利投运,为荆门地区增加了新的电源点,极大提升了荆门地区供电能力和可靠性,对于改善民生、助推经济发展具有重大意义。接下来,双河站全体员工将继续满怀激情、顽强拼搏,攻坚克难、锐意进取,为湖北主网的安全稳定运行保驾护航!(通讯员:陈瑞)

来源:国网湖北超高压公司荆门运维分部
